日前,,,,,,,,在公司金隆铜业大修项目作业现场,,,,,,,,160多名施工职员正在熔炼车间主厂房气楼、地面及一号装酸设施等多个作业区域同步睁开主要施工,,,,,,,,全力推进整个大修项目进度。。。。。
在本次金隆铜业公司大修中,,,,,,,,公司共承接了以熔炼车间主厂房地面刷新、气楼刷新、主厂房亮化、球磨机装备和电机磨练、蒸汽干燥窖磨练为主要内容的24个大修项目,,,,,,,,涉及土建、装置、钢构三个专业施工内容,,,,,,,,项目整体作业情形重大,,,,,,,,清静管控危害高、工期使命紧、施工难度大。。。。。
为包管项目稳步有序推进,,,,,,,,公司在大修前就举行了认真策划和安排,,,,,,,,建设了以公司副司理吴志停为总指挥的项目组织治理机构,,,,,,,,并安排了一名土建和装置施工履历富厚的项目司理徐兴海驻点现场,,,,,,,,对三个专业的大修使命举行统一治理。。。。。针对夏日高温状态,,,,,,,,进一步强化防暑降温包管,,,,,,,,为大修现场配备了足量的人丹、十滴水等防暑降温药品和矿泉水、盐汽水等饮品。。。。。对安环压力较大的气楼刷新项目,,,,,,,,接纳了设置纵横清静绳、高压枪喷水降尘、人工铲运清灰,,,,,,,,吸尘器吸尘等步伐,,,,,,,,增强安环包管,,,,,,,,改善作业情形。。。。。对工期压力较大的熔炼主厂房地面刷新项目,,,,,,,,实时与属地相同协调作业面,,,,,,,,并通住宿间加班施工方法,,,,,,,,在不影响其他专业施工的条件下,,,,,,,,抢抓工期使命。。。。。

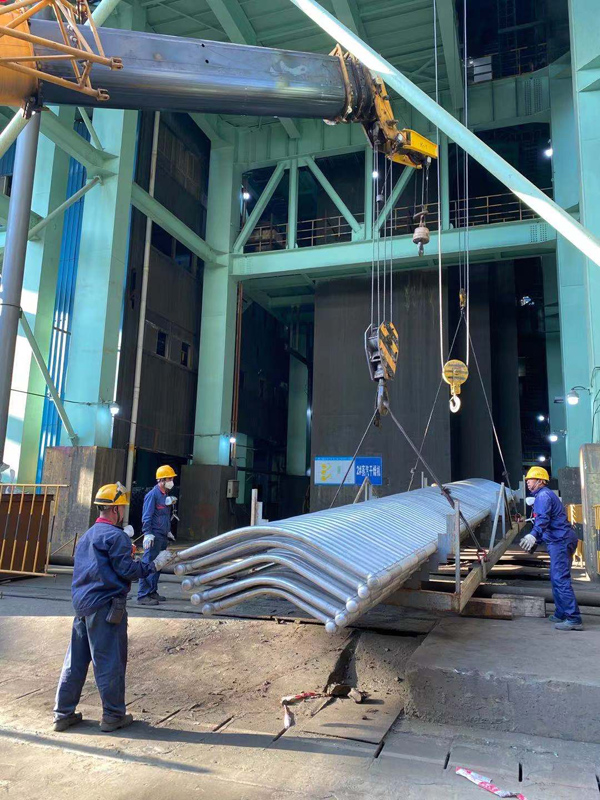

现在,,,,,,,,公司承接的24个大修项目已所有开工,,,,,,,,并有3项已顺遂完工。。。。。熔炼车间主厂房地面刷新和气楼刷新项目均已完成过半使命;;;;;;;;蒸汽干燥窑大修项目中,,,,,,,,2台蒸汽干燥窑内的不锈钢盘管均已所有抽出打压完工,,,,,,,,进入复装工序;;;;;;;;球磨机磨练项目的2号球磨机已完成所有轴瓦及关联部件的拆除脱离事情,,,,,,,,正在举行相关数据检测和复验,,,,,,,,后续将凭证检测数据举行修复。。。。。整个大修项目正在现场项目司理的统一协调下,,,,,,,,正凭证业主总体妄想节点要求顺遂向前推进。。。。。
(党群事情部)
